Το έργο υπογειοποίηση των καλωδίων μεταφοράς ρεύματος μέσης και μέσης-χαμηλής τάσης στα βόρεια προάστια της Αττικής εντάσσεται σε ένα ευρύτερο πρόγραμμα του ΔΕΔΔΗΕ για την περίοδο 2022–2025, το οποίο προβλέπει την υπογειοποίηση 2.152 χιλιομέτρων εναέριου δικτύου σε όλη τη χώρα .
Το πρόγραμμα αυτό στοχεύει στη βελτίωση της ενεργειακής ασφάλειας, την προστασία του περιβάλλοντος και την αισθητική αναβάθμιση των αστικών περιοχών. Είναι ένα έργο ζωτικής σημασίας αλλά και πάγιο αίτημα πολλών Δημοτικών Αρχών επί δεκαετίες. Μαλιστα σε συνέχεια των καταστροφικών πυρκαγιών, αλλά και των καιρικών φαινομένων που έπληξαν, ειδικά την Αττική, προτάχθηκε, στο πλαίσιο του Ταμείου Ανάκαμψης, η υπογειοποίηση μέρος του δικτύου διανομής ρεύματος.
Σε πολλούς Δήμους κυρίως στα βόρεια προάστια οι εργασίες υπογειοποίησης του ΔΕΔΔΗΕ έχουν ήδη ξεκινήσει, με τον Διαχειριστή, σύμφωνα με πληροφορίες, να ζητά παρέμβαση από το υπουργείο Ενέργειας για να «τρέξουν» πιο γρήγορα. Η γραφειοκρατία και τα αδειοδοτικά ζητήματα καθυστερούν την έγκριση έργων, με πολλές νομοθετικές ρυθμίσεις να μην έχουν ακόμη βρει τον δρόμο για τη Βουλή.
Στις 11/6/2021 απαντώντας σε σχετική ερώτηση του βουλευτή του Κινήματος Αλλαγής, Ανδρέα Λοβέρδου, ο υφυπουργός Περιβάλλοντος Γιώργος Αμυράς είπε ότι ο ΔΕΔΔΗΕ ξεκίνησε την υπογειοποίηση στις περιοχές: Θρακομακεδόνες, Αχαρναί, Καματερό, Χαϊδάρι, Φυλή, Πετρούπολη, Ίλιον, Βύρωνα, Νέα Μάκρη, Πεντέλη και Ωρωπό. Οι επόμενες περιοχές που θα πάρουν σειρά και θα ξεκινήσουν τα αντίστοιχα έργα είναι: Μάνδρα, Μέγαρα, Παιανία, Κορωπί, Καισαριανή, Νίκαια και Γλυφάδα”. Παράλληλα, ο κ. Αμυράς ενημέρωσε τη Βουλή ότι έως το 2025 θα έχει υλοποιηθεί η υπογειοποίηση 2.250 χλμ δικτύου ηλεκτρικής ενέργειας, και ότι το 30% εξ αυτών, θα αφορά σε περιοχές της Αττικής. «Για την επιλογή τω περιοχών έχει ήδη εκπονηθεί μελέτη με σαφή κριτήρια, με κυριότερα, τις δασικές περιοχές και την πληθυσμιακή πυκνότητα», πρόσθεσε ο κ. Αμυράς.
Mε επταπλάσιο ρυθμό συγκριτικά με τα προηγούμενα χρόνια προχωρούν τα έργα υπογειοποίησης των εναέριων γραμμών διανομής ηλεκτρικής ενέργειας του ΔΕΔΔΗΕ απο το 2024 έως σήμερα καθώς το έργο έχει καθηστερήσει σημαντικά.
Το 2025 εκδόθηκε αντίστοιχη πρόσκληση (ΥΠΕΘΟΟ/20629 ΕΞ 2025/05.02.2025), ποσού 27 εκατ. € (επιχορήγηση), που αντιστοιχεί σε έργα συνολικού προϋπολογισμού της τάξεως των 49 εκατ. €. Στην παρούσα φάση ο ΔΕΔΔΗΕ βρίσκεται σε συνεργασία με Δήμους, προκειμένου να συζητηθούν τυχόν προτάσεις, ώστε να προχωρήσουν έργα υπογειοποίησης.
Mε επταπλάσιο ρυθμό συγκριτικά με τα προηγούμενα χρόνια προχωρούν τα έργα υπογειοποίησης των εναέριων γραμμών διανομής ηλεκτρικής ενέργειας του ΔΕΔΔΗΕ στο πλαίσιο του εκσυγχρονισμού του δικτύου του. Έχει επιτύχει επταπλασιαμό του ρυθμού υπογειοποιήσεων, από περίπου 250χλμ ετησίως για την περίοδο 2018- 2020 σε περισσότερα από 1,800 χλμ το έτος το 2024, ενώ ταυτόχρονα, η ανάπτυξη του δικτύου συνεχίζεται με ρυθμό 0,9%, υψηλότερο δηλαδή από τον ευρωπαϊκό μέσο όρο του 0,7%.
Στο πλαίσιο αυτό, εκτός από την Αττική όπου προχωρούν οπως ειπαμε σημαντικά έργα σε περιοχές όπως για παράδειγμα η Πεντέλη, ο Διόνυσος, τα Βριλήσσια και οι Θρακομακεδόνες, βρίσκονται σε τροχιά ολοκλήρωσης σημαντικά έργα υπογειοποίησης σε ευρεία γεωγραφική κλίμακα, από τη Θεσσαλονίκη, την Κομοτηνή την Ξάνθη και την Αλεξανδρούπολη έως την Κόρινθο, με πολλαπλό θετικό αντίκτυπο. Ας δούμε όμως αρχικά την πρόοδο του έργου ξεκινόντας απο την Αττική και συγκεκρημένα τα Βόρεια Προάστια
Το έργο του ΔΕΔΔΗΕ υπογειοποίηση των καλωδίων μεταφοράς ρεύματος μέσης και μέσης-χαμηλής τάσης στα βόρεια προάστια βρίσκεται :
Δήμος Πεντέλης
Το έργο αφορά συνολικά στην υπογειοποίηση καλωδίων 35χλμ μέσης τάσης και 80χλμ χαμηλής τάσης «Υπογειοποίηση συνολικά 115 χλμ. Δικτύου». . Με αρχικό προϋπολογισμό 30,2 εκατ. ευρώ, εκ των οποίων τα 2/3 χρηματοδοτούνται από το ΕΣΠΑ και το υπόλοιπο 1/3 καταβάλλεται από τον ΔΕΔΔΗΕ, δηλαδη το (α) 65% περίπου από το ΕΣΠΑ και το (β) 35% από τον ΔΕΔΔΗΕ.
Από αυτά ποσό περίπου 10 εκατ. ευρώ έχει δικαιούχο το Δήμο Πεντέλης, έτσι ώστε να προμηθευθεί το ηλεκτρολογικό υλικό για την τοποθέτηση του νέου φωτισμού εκεί που θα απομακρυνθούν οι κολώνες. Με 4.600 νέα φωτιστικά και ιστούς .Προβλέπεται αντικατάσταση των φωτιστικών δημοτικού φωτισμού με αντίστοιχα χαμηλής κατανάλωσης ενέργειας, Επίσης μέρος του ποσού αυτού θα χρησιμοποιηθεί και για μεταφορά ρεύματος εντός των οικιών που απαιτείται, ώστε να υλοποιηθούν οι συνδέσεις των καταναλωτών με το νέο δίκτυο χωρίς καμία επιβάρυνση αυτών.
Περιοχές εργασίας
(α) Αρχικά στην περιοχή των άνω Μελισσίων, στον οδό Άρεως και στις καθέτους σε αυτή (β) παράλληλα και στην περιοχή της Ηρώων Πολυτεχνείου, στην περιοχή άνω της Πλατείας Βίγλας στα Μελίσσια και στις κάθετές της. (γ) Σε επόμενη φάση περιοχές στη Νέα Πεντέλη και στην Πεντέλη (δ) Υπενθυμίζεται ότι έχουν ολοκληρωθεί οι εργασίες για την υπογείωση του δικτύου στις οδούς Σισμανογλείου και Παπαναστασίου στα Μελίσσια. Εκεί απομένει η τοποθέτηση των νέων φωτιστικών από το Δήμο και η απομάκρυνση του δικτύου.

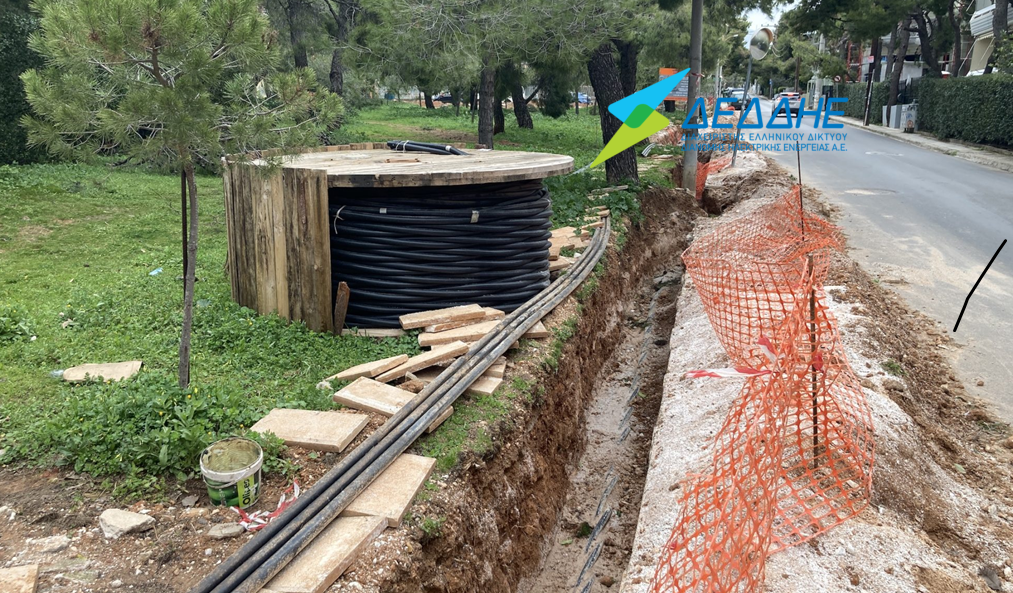

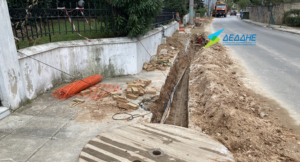

Πρόοδος έργου: Έχουν υπογειωποιηθεί 21 χλμ. καλωδίων (6,5 χλμ. μέσης τάσης και 14,7 χλμ. χαμηλής τάσης) σε περιοχές όπως Σισμανόγλειο, Πανόραμα Μελισσίων, Άγιος Σίλας και Καλλισίων.
Υπάγεται στο Πρόγραμμα του ΕΣΠΑ «Περιβάλλον και Κλιματική Αλλαγή 2021- 2027» και τα οφέλη του, εκτός από τη σημαντική μείωση του ενεργειακού κόστους για τον Δήμο, είναι:
Η ασφάλεια του δικτύου, ο μηδενισμός σχεδόν όλων των βλαβών, σύμφωνα με τα στοιχεία του ΔΕΔΔΗΕ, η εξάλειψη κινδύνων διακοπής ρεύματος από πτώσεις δέντρων, όπως συμβαίνει κατά τη διάρκεια χιονοπτώσεων αλλά και η εξάλειψη πιθανότητας πρόκλησης πυρκαγιάς από τους σπινθήρες καλωδίων μεταφοράς ρεύματος, πράγμα που συμβαίνει πολύ συχνά το καλοκαίρι.
Δήμος Βριλησσίων
Έργο: Υπογειοποίηση 15 χλμ. καλωδίων μέσης και χαμηλής τάσης. Κόστος: 5 εκατ. ευρώ, με χρηματοδότηση και ευθύνη του ΔΕΔΔΗΕ. Οφέλη: Μείωση κινδύνου διακοπών ρεύματος, πρόληψη πυρκαγιών, αισθητική αναβάθμιση.
Ένα σημαντικό τμήμα του έργου συνολικού μήκους 5,8 χιλιομέτρων στα Άνω Βριλήσσια βαίνει προς ολοκλήρωση.
Συγκεκριμένα ολοκληρώθηκαν οι εργασίες εκσκαφών και πόντισης των καλωδίων στις οδούς Παπαφλέσσα, Υψηλάντου, Μεταμορφώσεως του Σωτήρος, Μεγάλου Αλεξάνδρου, Παλαιών Πατρών Γερμανού, Καραϊσκάκη, Μυλοποτάμου, Καλαβρύτων, Παύλου Μελά, Σουλίου, Μάρκου Μπότσαρη, Αθανασίου Διάκου, Αγίου Σεβαστιανού, στην πλατεία 25ης Μαρτίου. Στα σημεία αυτά προχωρά η αποκατάσταση του οδοστρώματος και των πεζοδρομίων από τα εξειδικευμένα συνεργεία και στη συνέχεια θα τεθεί σε λειτουργία το υπόγειο δίκτυο. Θα ακολουθήσει η αποξήλωση του εναερίου δικτύου καλωδίων και των πυλώνων της ηλεκτροδότησης.
Το έργο της υπογειοποίησης των καλωδίων μεταφοράς ρεύματος επεκτείνεται και στα κεντρικά Βριλήσσια επί των οδών Θερμοπυλών, 25ης Μαρτίου και 28ης Οκτωβρίου.
Ιδιαίτερα στα Άνω Βριλήσσια και περιμετρικά του δάσους του Αγίου Θεοκλήτου με την υπογειοποίηση του δικτύου μεταφοράς ρεύματος επιτυγχάνεται η εξάλειψη του κινδύνου πρόκλησης πυρκαγιάς από σπινθήρες στα υπό κατάργηση εναέρια καλώδια και τους μετασχηματιστές.
Δήμος Κηφισιάς
(Κηφισιά, Νέα Ερυθραία, Εκάλη) Συμφωνία: Έχει συναφθεί συμφωνία με τον ΔΕΔΔΗΕ για υπογειοποίηση όλων των εναέριων καλωδίων. Χρηματοδότηση: Περίπου 25 εκατ. ευρώ, συγχρηματοδοτούμενο έργο χωρίς οικονομική επιβάρυνση για τον Δήμο.
Δήμος Παπάγου – Χολαργού
Κατάσταση έργου: Σε εξέλιξη. Περιοχή παρέμβασης: Οδός Αναστάσεως, από την οδό Χατζηκωνσταντή έως το Κοιμητήριο Παπάγου. Σκοπός: Ενίσχυση της πυρασφάλειας στους πρόποδες του Υμηττού και αισθητική αναβάθμιση της περιοχής.
Δήμος Αγίας Παρασκευής
Κατάσταση έργου: Έχει δρομολογηθεί. Προϋπολογισμός: Περίπου 800.000 ευρώ. Στόχος: Προστασία της πόλης από κινδύνους πυρκαγιάς και σημαντικών βλαβών, καθώς και αισθητική αναβάθμιση.
Παράλληλα στην Αττικη έχουν ήδη ξεκινήσει εργασίες υπογειοποίησης ή υπάρχει αποδοχή αιτήματος από τον ΔΕΔΔΗΕ :
Δήμος Βάρης Βουλιαγμένης
Οι εργασίες υπογειοποίησης των καλωδίων και των υποσταθμών μέσης και χαμηλής τάσης μεταφοράς ηλεκτρικού ρεύματος στην πρώτη φάση του ξεκινήσαν τις πρώτες ημέρες του Ιανουαρίου 2022 και εντάσσονταν σε πρόγραμμα της ΔΕΔΔΗΕ. Ήταν χωρισμένες σε δύο φάσεις και αφορούν τη δασοσκεπή περιοχή του Καβουρίου και στην ευρύτερη περιοχή της Δ.Ε. Βάρης από τον υποσταθμό του Χερώματος. Ήταν από τους πρώτους δήμους της χώρας που έχουν ενταχθεί στο πρόγραμμα.
Οι εργασίες της πρώτης φάσης που αφορά την περιοχή του Καβουρίου, έγιναν σε τρία μέρη και περιλαμβάναν αναλυτικά τις ακόλουθες εργασίες:
Μέρος Α: Διαδρομή 1.070μ επί της Λ. Καβουρίου (500μ) και επί της Οδού Δημ. Λαμπράκη (570μ). Συνολικά στη διαδρομή του Α μέρους θα αποξηλωθούν 13 φωτιστικά σώματα και ιστοί και θα τοποθετηθούν 44 νέα ισχύος 60W σε ιστούς 6 μέτρων και σε απόσταση 25 μέτρα μεταξύ τους, αποκαθιστώντας μεταξύ άλλων την έλλειψη φωτισμού που υπάρχει σήμερα σε 350 μέτρα της διαδρομής.
Μέρος Β: Διαδρομή 815μ επί των Οδών Λητούς (225μ), Ζεφύρου (170μ), Αρεθούσας (75μ), Νηλέως (75μ) και Βάκχου (270μ). Θα αντικατασταθούν συνολικά 33 ιστοί οδοφωτισμού με καινούργιους.
Μέρος Γ: Διαδρομή 2.000μ επί των Οδών Ακτής (900μ), Λ. Καβουρίου (90μ), Θέσπιδος (350μ), Αρχιμήδους (420μ), Αριστοτέλους (120μ) και Ανέμων (120μ). Στη διαδρομή του μέρους Γ συνολικά αποξηλώνονται 85 φωτιστικά σώματα και ιστοί και τοποθετούνται 153 καινούργιοι.
Η Β φάση του έργου αφορά την υπογειοποίηση των καλωδίων μέσης τάσης από τον υποσταθμό της ΔΕΔΔΗΕ στο Χέρωμα Βάρης σε εύρος 13 χιλιομέτρων επί της Λεωφόρου Ευελπίδων και εντός του οικιστικού ιστού της Δ.Ε. Βάρης.
Στην Πλατεία Ιμίων της Δ.Ε. Βούλας
Στην παραλία της Βάρκιζας
Στην Πλατεία 25 Μαρτίου της Δ.Ε. Βάρης
Στην Πλατεία Νυμφών της Δ.Ε. Βουλιαγμένης
Τις υπογειοποιήσεις υποσταθμών στις Δ.Ε. Βούλας και Βουλιαγμένης
Το συνολικό κόστος των έργων της Α φάσης ανέρχεται σε περίπου 900.000 € τα οποία συγχρηματοδοτούνται κατά 700.000 € από τη ΔΕΔΔΗΕ και κατά 200.000 € από δημοτικούς πόρους ενώ το κόστος των εργασιών της Β φάσης ανέρχεται στα 1,4 εκ ευρώ και χρηματοδοτείται εξ ολοκλήρου από τη ΔΕΔΔΗΕ. Οι υπογειοποιήσεις στο καλωδίων ιστών μέσης και χαμηλής τάσης στο Δήμο Βάρης Βούλας Βουλιαγμένης θα συνεχιστούν μέσω νέου προγράμματος της ΔΕΔΔΕΗ που προβλέπει τη συγχρηματοδότηση των έργων κατά 50% από το Δήμο και κατά 50% από τη ΔΕΔΔΗΕ.
Δήμος Ραφήνας – Πικερμίου (Περιοχή Διώνης)
Έναρξη εργασιών: Φεβρουάριος 2025 ξεκινησε το εργο.
Ξεκίνησε η υπογειοποίηση των εναερίων καλωδίων του ΔΕΔΔΗΕ στην περιοχή της Διώνης. Ένα έργο που εκτελείται από τον ίδιο τον φορέα και είναι ιδιαιτέρως σημαντικό για τον Δήμο. Η υπογειοποίηση των εναέριων καλωδίων μεταφοράς ρεύματος, πρόκειται για έργο υψίστης σημασίας για την πυρασφάλεια της περιοχής, διότι αποφεύγεται ο κίνδυνος πρόκλησης πυρκαγιάς από σπινθήρες.
Σκοπός: εκμηδενίζεται η περίπτωση διακοπής του ρεύματος εξαιτίας καιρικών φαινομένων ή από πτώση κλαδιών. Παράλληλα, αναβαθμίζεται αισθητικά η περιοχή.
Δήμος Γαλατσίου
Το 2022 είχαν αρχίσει τα έργα υπογειοποιησεις των καλωδίων μεταφοράς ρεύματος στη Λεωφόρο Βεΐκου στο πλαίσιο των εργασιών για την κατασκευή του Μετρό. Ειδικότερα, η πρώτη προσπάθεια για το έργο έγινε το 2004 όταν παράλληλα με την ανακατασκευή των πεζοδρομίων ζητήθηκε να μεταφερθούν οι αναμετασχηματιστές και να υπογειοποιηθούν τα καλώδια ρεύματος στη Λεωφ. Βεϊκου, αλλά δεν υπήρχε αποτέλεσμα. Το 2015 επανήλθαμε στο ίδιο θέμα αλλά και πάλι δεν υπήρχε αποτέλεσμα.
Επίσης σημειώνεται ότι με την υπογειοποίηση ο Δήμος πέτυχε τα εξής:
Εξάλειψη κινδύνων εκτεταμένων διακοπών ρεύματος από πτώσεις δέντρων στα καλώδια παροχής ρεύματος, μείωση φθορών και εν γένει βλαβών και των δαπανών επισκευών τους, Μεγιστοποίηση της αξιοπιστίας του δικτύου, αισθητική αναβάθμιση της πόλης από την απομάκρυνση καλωδίων ρεύματος, προστασία και ενίσχυση του υψηλού πρασίνου από την αποφυγή των αναγκαστικών ως τώρα κλαδεύσεων όσων βρίσκονται πλησίον των υπό αντικατάσταση υφιστάμενων καλωδίων ρευματοδότησης.
Δήμος Φυλής
(Άνω Λιόσια, Ζεφύρι, Φυλή) Αποδοχή αιτήματος: Ο ΔΕΔΔΗΕ αποδέχθηκε το αίτημα για πλήρη υπογειοποίηση του δικτύου ηλεκτροδότησης σε όλες τις δημοτικές ενότητες. Οφέλη: Αισθητική αναβάθμιση, εξάλειψη κινδύνου διακοπών και πυρκαγιών, μείωση βλαβών και δαπανών συντήρησης.
Επιπλέον, σε άλλες περιοχές της Αττικής, όπως το Αιγάλεω και η Αγία Βαρβάρα, υπάρχουν αιτήματα για την υπογειοποίηση των καλωδίων υπερυψηλής τάσης, τα οποία εκκρεμούν εδώ και δεκαετίες .
Αν και αυτά τα αιτήματα αυτών των Δήμων αφορούν διαφορετικό τύπο καλωδίων, υπογραμμίζουν τη γενικότερη ανάγκη για εκσυγχρονισμό του ηλεκτρικού δικτύου στην ευρύτερη περιοχή της Αττικής.
Σε τροχιά ολοκλήρωσης βρίσκοντε σημαντικά έργα υπογειοποίησης σε ευρεία γεωγραφική κλίμακα
Δήμος Θεσσαλονίκης
Έχει ολοκληρώθηκε η αντικατάσταση 3 χιλιομέτρων εναέριων γραμμών μέσης τάσης στο Σέιχ Σου με υπόγειες και η πρωτοβουλία αυτή αποτελεί το πρώτο μέρος ενός ευρύτερου σχεδίου για την απομάκρυνση συνολικά περίπου 8 χιλιομέτρων εναέριου δικτύου στην περιοχή. Παράλληλα, βρίσκεται σε εξέλιξη η υπογειοποίηση δικτύου χαμηλής τάσης στην περιοχή της 25ης Μαρτίου, που θα αναβαθμίσει αισθητικά την περιοχή και θα ενισχύσει τις αντοχές του δικτύου.
Δήμος Ξάνθης
Έργο ενταγμένο στο Εθνικό Σχέδιο Ανάκαμψης και Ανθεκτικότητας (RRF), ολοκληρώθηκε και στην Ξάνθη όπου πραγματοποιήθηκε υπογειοποίηση όλου του εναερίου δικτύου Μέσης Τάσης μήκους 5.7 χιλιομέτρων, το οποίο περνάει από το περιαστικό άλσος (πευκοδάσος) της Ξάνθης, ξεκινώντας από τις φοιτητικές εστίες στα Κιμμέρια και φθάνοντας ως το 4ο χλμ της Ε.Ο. Ξάνθης – Σταυρούπολης.
Το έργο ξεκίνησε τον Μάιο του 2024 και ολοκληρώθηκε τον Απρίλιο του 2025 και αφορούσε στην κρίσιμη γραμμή 22 Ξάνθης μέσω της οποίας ηλεκτροδοτούνται 53 οικισμοί με μεγάλη γεωγραφική διασπορά. Στην Κομοτηνή, σε συνεργασία με τον Δήμο, υλοποιούνται από τον ΔΕΔΔΗΕ έργα υπογειοποίησης στο ιστορικό κέντρο, με στόχο την ανάδειξη της πολιτιστικής κληρονομιάς της πόλης, ενώ ήδη έχουν ολοκληρωθεί παρεμβάσεις στον Κόμβο ΟΑΕΔ και στην Πλατεία Φαναρίου.
Δήμος Αλεξανδρούπολης
Το έργο εναλλακτικής τροφοδότησης της Σαμοθράκης με υπόγειο δίκτυο μήκους 7,8 χλμ. προχωρά με ταχείς ρυθμούς Η ενέργεια αυτή θα ενισχύσει την ανθεκτικότητα του νησιού απέναντι σε ακραία καιρικά φαινόμενα, καθώς η υπογειοποίηση βελτιώνει σημαντικά την ευρωστία του δικτύου και μειώνει τους κινδύνους διακοπών ρεύματος λόγω ακραίων καιρικών φαινομένων.
Δήμος Κομοτηνής
Σε συνεργασία με τον Δήμο, υλοποιούνται από τον ΔΕΔΔΗΕ έργα υπογειοποίησης στο ιστορικό κέντρο, με στόχο την ανάδειξη της πολιτιστικής κληρονομιάς της πόλης, ενώ ήδη έχουν ολοκληρωθεί παρεμβάσεις στον Κόμβο ΟΑΕΔ και στην Πλατεία Φαναρίου.
Νομός Κορινθίας
Έχουν ολοκληρωθεί έργα αντικατάστασης των εναέριων γραμμών με υπόγειες. Συγκεκριμένα, έγιναν παρεμβάσεις στο Δερβένι μήκους 3 χιλιομέτρων στην Π.Ε.Ο Κορίνθου-Πατρών, στο Κιάτο μήκους 5 χιλιομέτρων, με αποξήλωση του παλαιού εναερίου δικτύου. Παρόμοιες εργασίες, μήκους περίπου 1,5 χιλιομέτρου πραγματοποιήθηκαν στην Π.Ε.Ο Αθηνών-Κορίνθου στο ύψος των Αγίων Θεοδώρων.
ΔΕΔΔΗΕ: Υπογειοποιούνται 2.000 χλμ καλωδιών του δικτύου το 2025
Στα 2.000 χιλιόμετρα υπολογίζεται ότι θα φτάσει το μήκος των καλωδίων του ηλεκτρικού δικτύου διανομής ρεύματος που θα υπογειοποιηθούν εντός του 2025 από τον ΔΕΔΔΗΕ. Ειδικότερα, την τελευταία τετραετία ο ρυθμός υπογειοποίησης των δικτύων από τον Διαχειριστή αυξάνεται με σταθερό ρυθμό.
Την τελευταία τετραετία ο ρυθμός υπογειοποίησης των δικτύων από τον Διαχειριστή αυξάνεται με σταθερό ρυθμό.
Το έτος 2021, κατασκευάστηκαν υπόγεια δίκτυα μήκους 355 km.
Το έτος 2022, κατασκευάστηκαν υπόγεια δίκτυα μήκους 537 km, δηλαδή, υπήρξε αύξηση του μήκους του κατασκευασθέντος υπόγειου δικτύου κατά 51% σε σχέση με το προηγούμενο έτος.
Το έτος 2023, κατασκευάστηκαν υπόγεια δίκτυα μήκους 1.208 km, δηλαδή, υπήρξε αύξηση του μήκους του κατασκευασθέντος υπογείου δικτύου κατά 125% σε σχέση με το προηγούμενο έτος.
Tο έτος 2024, κατασκευάστηκαν υπόγεια δίκτυα μήκους 1.782 km, δηλαδή, υπήρξε αύξηση του κατασκευασθέντος υπογείου δικτύου κατά 48% σε σχέση με το προηγούμενο έτος.
Αναβάθμιση δικτύου
Στο Ταμείο Ανάκαμψης έχουν ενταχθεί δύο δράσης, προϋπολογισμού 377 εκατ. ευρώ, οι οποίες θα πρέπει να έχουν ολοκληρωθεί έως το τέλος του πρώτου τριμήνου του 2026.
Στην πρώτη, η επένδυση στοχεύει στην υπογειοποίηση και την αναδρομολόγηση του δικτύου διανομής ηλεκτρικής ενέργειας σε οικισμούς ιδιαίτερης σημασίας από πολιτιστική ή τουριστική άποψη, καθώς και σε αστικά κέντρα, με προτεραιότητα σε περιοχές όπου η υποδομή είναι ευάλωτη σε ακραία καιρικά φαινόμενα.
Η συγκεκριμένη δράση είναι συνολικού προϋπολογισμού 199 εκατ. € με επιχορήγηση από το ΤΑΑ 60 εκατ. € και στοχεύει στην υπογειοποίηση περίπου 1.845 km του δικτύου του ΔΕΔΔΗΕ σε διάφορες περιοχές της χώρας με τα συγκεκριμένα χαρακτηριστικά. Μέχρι σήμερα έχουν κατασκευαστεί 516 km υπογείου δικτύου.
Στην δεύτερη δράση, η επένδυση στοχεύει στην αναβάθμιση του δικτύου διανομής ηλεκτρικής ενέργειας που διέρχεται από δασικές περιοχές. Το έργο θα βελτιώσει την ανθεκτικότητα και την αξιοπιστία του δικτύου και θα προστατεύσει καλύτερα το περιβάλλον (δάση, άγρια ζώα).
Η συγκεκριμένη Δράση είναι συνολικού προϋπολογισμού της τάξεως των 150 εκατ. € με επιχορήγηση από το ΤΑΑ 40 εκατ. € και στοχεύει, μεταξύ άλλων, στην υπογειοποίηση ή μετατόπιση του δικτύου διανομής ηλεκτρικής ενέργειας σε 784 km. Μέχρι σήμερα έχουν κατασκευαστεί 573 km συνολικού μήκους υπογείου δικτύου. Και οι δύο δράσεις θα ολοκληρωθούν το πρώτο τρίμηνο του 2026.
